计控电仪部:一期6千伏电力系统消弧线圈改造圆满完成
发布时间:2026-06-12     作者:付荷英       来源:计控电仪部      分享到:

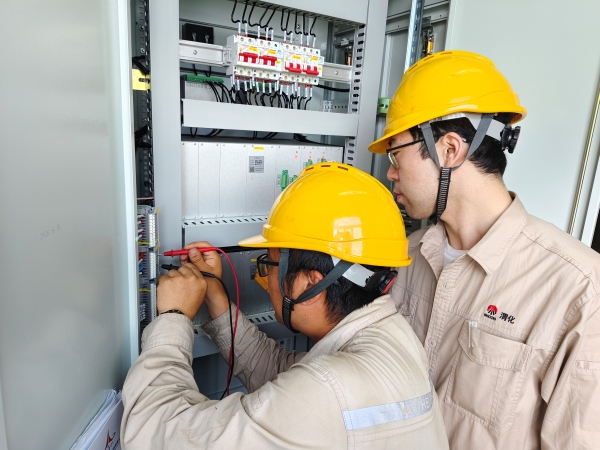

6月11日17时,一期6千伏电力系统消弧线圈改造圆满完成。运行长达32年的老旧消弧线圈成套装置正式退出历史舞台,取而代之的新一代智能消弧线圈成套装置将为系统单相接地故障提供快速、精准的自动补偿保护,可靠性再升级。


一期6千伏系统原有消弧线圈设备投运于1994年,控制器也已服役19年,长期运行导致设备老化严重、电容电流检测失准、控制器无法自动运行。若发生单相接地故障,系统将无法有效补偿电容电流,存在接地点电流过大、弧光过电压、设备绝缘击穿甚至火灾等重大隐患。

本次改造在该系统母线完全停电的条件下展开,施工面临多重挑战。变压器室空间狭小,旧设备拆除与新设备就位难度大,部分作业区域与带电运行设备安全距离不足0.7米,需加装绝缘挡板与硬隔离。同时,二次电缆敷设路径复杂,新旧系统接线核对要求极高。检修小组严格落实“两票三制”,每日开展安全与技术交底,厂家技术人员全程指导安装与调试,最终在既定工期内完成旧设备拆除、新设备就位、控制屏安装、二次接线及系统调试等工作。

此次改造不仅彻底消除了原消弧线圈装置无法自动补偿、测量失准等顽疾,也大幅提升了系统对单相接地故障的响应能力,避免了因人工拉路选线造成的大范围停电,为一期6千伏电力系统的安全、稳定、可靠运行奠定了坚实基础。
